Завршетак радне сезоне Обнове Хиландара 2009.

04.01.2010.

Завршетак радне сезоне Обнове Хиландара 2009.

Хиландар – Крајем децембра 2009. завршена је шеста грађевинска сезона на обнови изгорелих конака Светог манастира Хиландара. Током протекле године најзначајнији радови су извођени на Великом конаку (објекат из 1816-1821.) и пиргу Светог Ђорђа.

На пиргу Св. Ђорђа, најстаријем објекту у јужном делу манастира који потиче још из времена пре Светог Саве, око 1100.године, завршена је санација оштећене кровне конструкције, ојачана је круна бедемског зида и израђена хидроизолација кровне конструкције. Због лошег времена, покривање крова каменим плочама биће извршено 2010. године.

Обнова Великог конака (више о обнови Великог конака ) је по динамици радова и пројектом подељена на три фазе или вертикална сегмента. Први сегмент конака који је почео да се обнавља јесте средишња вертикала, у којој се у приземљу налази гостопријемница. Други сегмент је део који се наставља ка северозападном конаку Дохија. Трећи сегмент је део од средишњег ка улазу у манастир и конаку из 1814.

У 2009. години радови на Великом конаку су се одвијали на два сегмента. На првом делу извођени су најтежи радови на осигурању и санацији конструктивних зидова и димњака који су сачувани после пожара. Завршени су груби грађевински радови који подразумевају: израду свих међуспратних таваница, унутрашњих конструктивних и преградних зидова, завршетак кровне конструкције са покривачким радовима и малтерисање просторија. Потом се приступило инсталатерским, столарским, молерским, подополагачким, керамичарским и осталим занатским радовима.

Завршетак свих радова и пуштање првог сегмента у функцију одложено је због смањеног прилива финансисјких средстава а самим тим и смањеног обима радова. У складу са очекиваним условима, радови би требало да буду завршени до лета 2010. године.

На другом сегменту, крајем 2008. започети су радови на осигурању и санацији конструктивних зидова. Током 2009. радови су сходно могућностима настављани. До сада је у једној половини урађен већи део грубих грађевинских радова, заједно са израдом кровне конструкције и хидроизолације крова. Над другом половином сегмента је подигнута велика заштитна цирада. Током 2010. наставиће се груби радови на другој половини сегмента, док ће на првој половини започети припремни радови на ентеријеру. Ако буде довољно средстава и други услови дозволе, до краја 2010. године требало би да се заврше целокупни груби грађевински и део занатских радова на другом сегменту.

Треба посебно споменути да би обновом барем прва два сегмента Великог конака којии мају велику корисну површину, у значајној мери био проширен смештајни капацитет и побољшан живот хиландарског братства.

Осим извођења радова, током 2009. израђено је и неколико пројеката који се налазе у различитим фазама. Пројекат обнове улазне зоне припремљен је за стручну контролу и тражење одобрења од КеДАКА-а (Центар за заштиту светогорског наслеђа из Солуна). Добијена је дозвола за извођење радова на новом противпожарномрезервоару, урађен је и одобрен пројекат санације пирга Светог Ђорђа, настављени су радови на испитивању темеља трпезарије и на изради пројекта њихове санације.

Треба подсетити да је 2007. године обновљен први од оштећених хиландарских објеката – конак из 1814.(више о обнови конака из 1814.).

Нова, седма грађевинска сезона на обнови Хиландара почиње крајем јануара постављањем каменог пода у гостопријемници. Остали радови почињу крајем фебруара, након прве недеље великог поста.

jugoistok-21-12-2009
veliki-konak-sever-dec-2009
veliki-konak-jug-dec-2009-v

gostopr-dec-2009-1-v

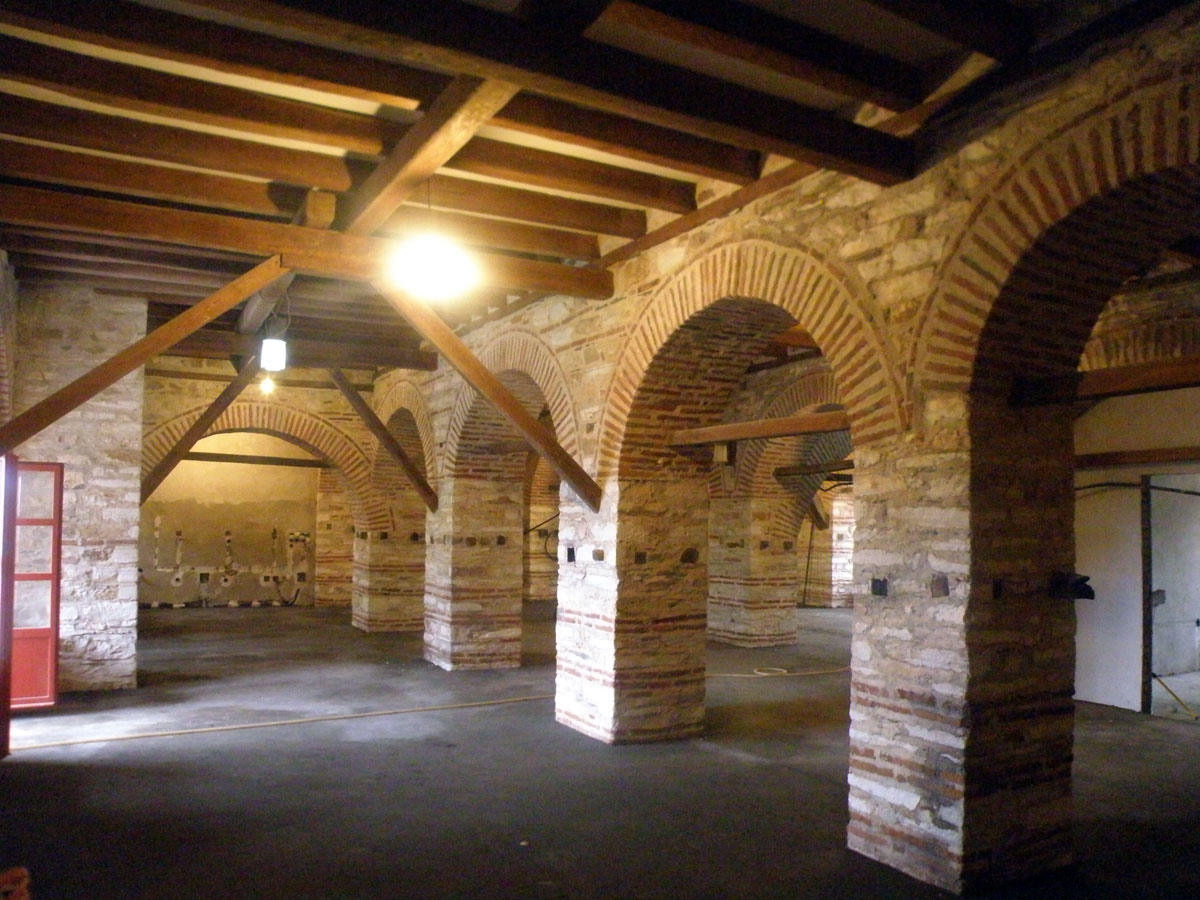

gostopr-dec-2009-2-v
veliki-konak-ent-dec-2009-v

Подели ово:

  • Фејсбук
  • Твитер
  • Е-пошта
  • Штампање
  • Више
  • Линкедин
  • Google
  • Тамблер
  • Пинтерест
  • Reddit
  • VK

Related

Скорашњи чланци

  • Нова Свештена епистасија Свете Горе
  • Уснуо у Господу Душан Миловановић, велики познавалац и пријатељ Хиландара
  • Тристота посета Атосу редитеља Горана Вукчевића
  • Новоизабрани викарни Епископ новобрдски Иларион у Хиландару
  • Посета игумана манастира Високи Дечани Светој Гори и Хиландару
  • Пасхални дани у Хиландару л. Г. 2022 (видео)
  • ХРИСТОС ВАСКРСЕ – ВАИСТИНУ ВАСКРСЕ!
  • Празник Цвети у Хиландару (фото албум)
  • Игуман Методије на празник Благовести у Ватопеду
  • Благовести у Хиландару (фото албум)

Архиве

  • Почетна
  • НОВОСТИ
  • МАНАСТИР
  • ОБНОВА
  • КЊИЖАРА
  • ДОНАЦИЈЕ
  • СВЕТА ГОРА
  • БИБЛИОТЕКА
  • Контакт

Услови коришћења
© 2004 - 2022.
Фондација Задужбина Светог манастира Хиландара
Булевар Војводе Мишића 71, 11040 Београд.
Тел: ++381 (0)11 7159130
office(at)zaduzbina.org;
www.hilandar.org

  • Facebook
  • Twitter
  • RSS
  • Youtube
loading Одустани
Чланак није послат - проверите своје адресе е-поште!
Провера е-поште није успела, молимо вас да покушате поново
Жао нам је, ваш блог не може да дели чланке преко е-поште.
